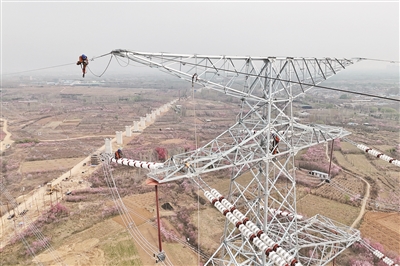

3月30日,济枣铁路JZTJ-3标迎来新进展,全线首条500千伏超高压输电线路——泰天线/川泰I线迁改工程完成送电。这标志着济枣铁路“三电”迁改工作取得阶段性成果。
目前,济枣铁路全线18座隧道中,已有6座实现贯通;跨光明大道等31联连续梁实现合龙。征地拆迁基本完成,“三电”迁改完成52%、路基工程完成34%、桥梁工程完成50%、隧道工程完成45%,项目建设进入大干阶段。
记者 刘小东/文 陈阳/图
